天海苑(九期)安居工程進展情況
文章來源:作者:日期: 2015年05月25日
由匯東股份公司代建的天海苑項目,于2014年3月開工建設;根據6月份的規劃調整,原9棟多層和2棟高層調整為8棟高層,總建筑面積由原來的146022㎡調整為293529㎡,可安置2586戶,于2014年9月復工;為保障該項目工程安全、質量與進度、成本控制,代建一分公司積極組織、協調各方力量,克服施工圖紙審查、拆遷問題、倒土場問題等困難,穩步推進工程進度。

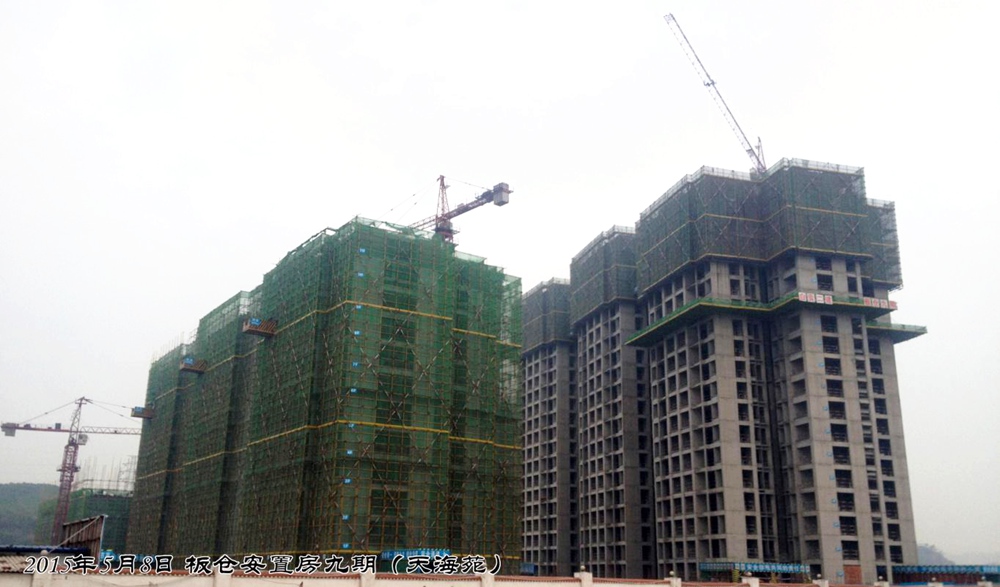

目前一標段地下車庫施工進度完成85%、4號房42m-45m層施工、6號房57m-60m層施工、7號房12m-15m層施工、8號房30m-33m層施工、社區物管房主體封頂、商業2號樁基分部施工。
